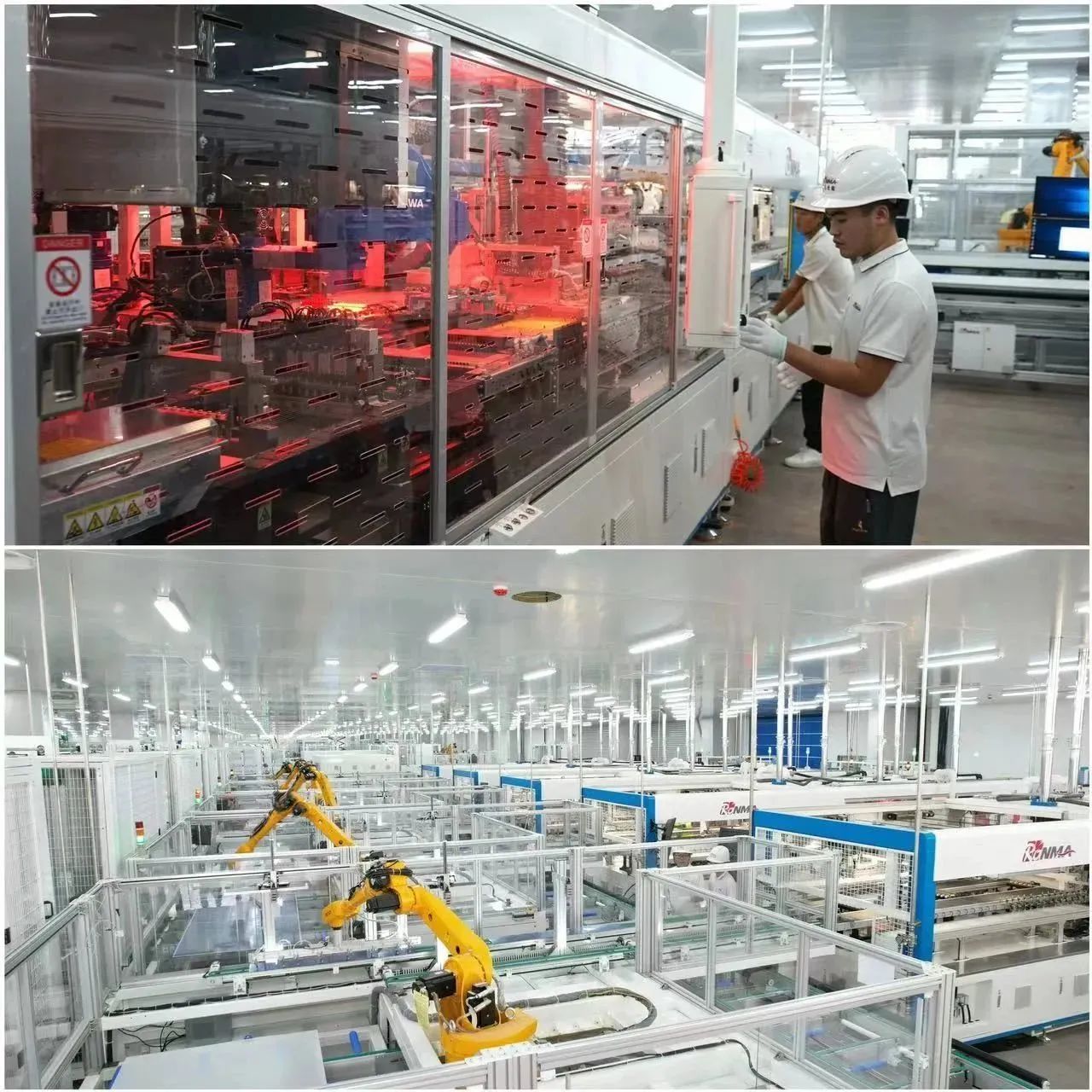

“项目大、工期紧、任务重······大家都很辛苦,但也学到很多,收获很多!特别是我们项目上的很多年轻人”。10月15日上午,在润马光能科技(金华)有限公司光伏组件项目智能车间内,自动化生产线正高效运转,机械臂上下翻飞,传送带上缓缓送出一片片高效光伏组件,标志着我市又一新能源产业重大项目迈入量产阶段。
润马光能金华组件厂首件下线暨投产仪式在金东区江岭高新智造园区举行。市国资委党委书记、主任张维源,市国资运营公司党委书记、董事长、总经理宣利新,金东区委常委、副区长夏志坚和副区长潘钢刚,浙江润马光能董事长李德平及润马光能、国资运营公司班子成员、部门和子公司负责人等出席活动。双圆建管项目监理人员作为项目监理方代表参加活动。
首件组件成功下线意味着润马光能组件厂区全面投入生产。组件厂房自今年6月初开工,4个月就实现了首片光伏组件下线,早于原定计划1个月,同时也刷新了金东区新项目当年签约、当年建设、当年投产的速度。

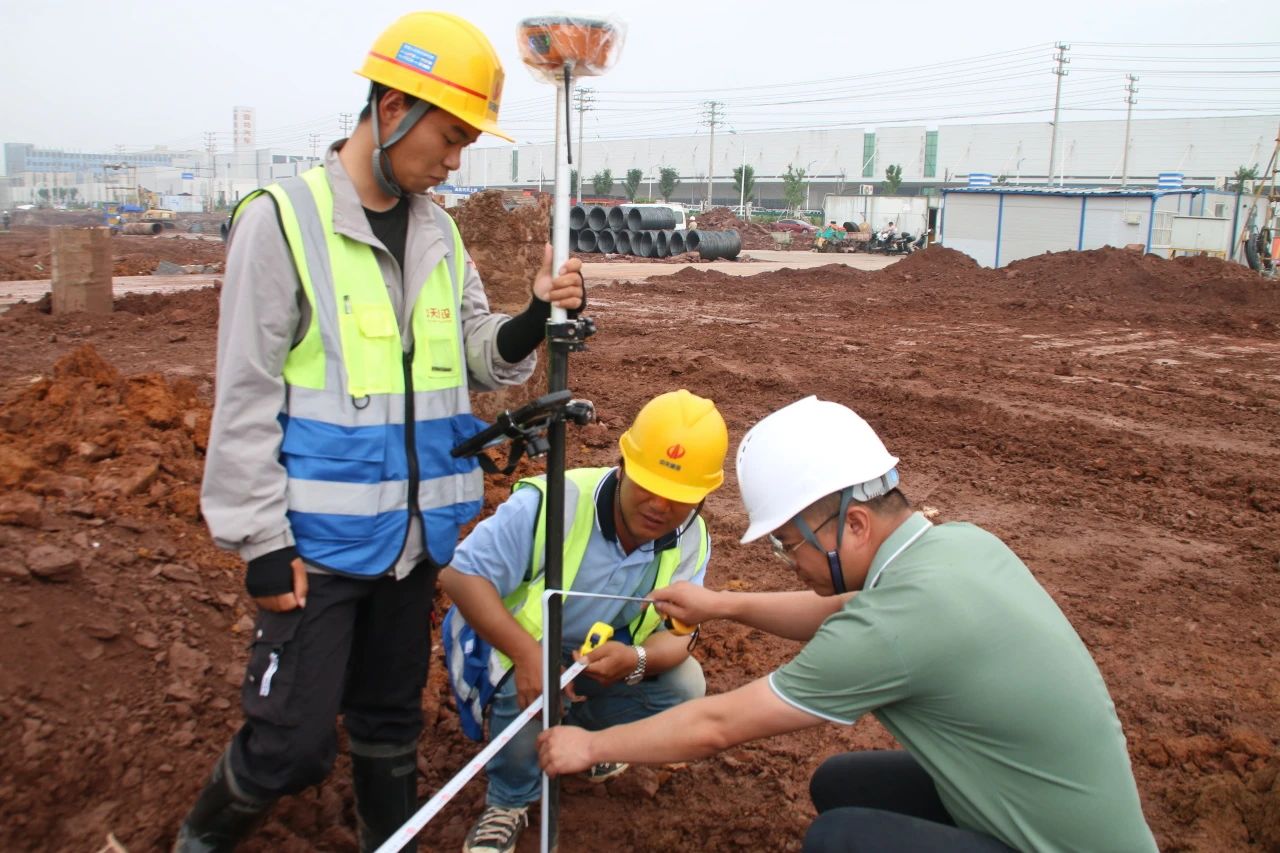

成绩的背后离不开双圆人日夜不辍地辛勤付出。项目监理人员分为三个小组,长期实行两班倒作业,从早到晚都确保有人在现场监督作业。除总监作为项目总负责外,另设土建组组长、机电安装组组长、安全组组长,大家各司其职又相互协调配合,每天巡视、旁站、见证取样、监督,配合验收,协调现场等相关工作。

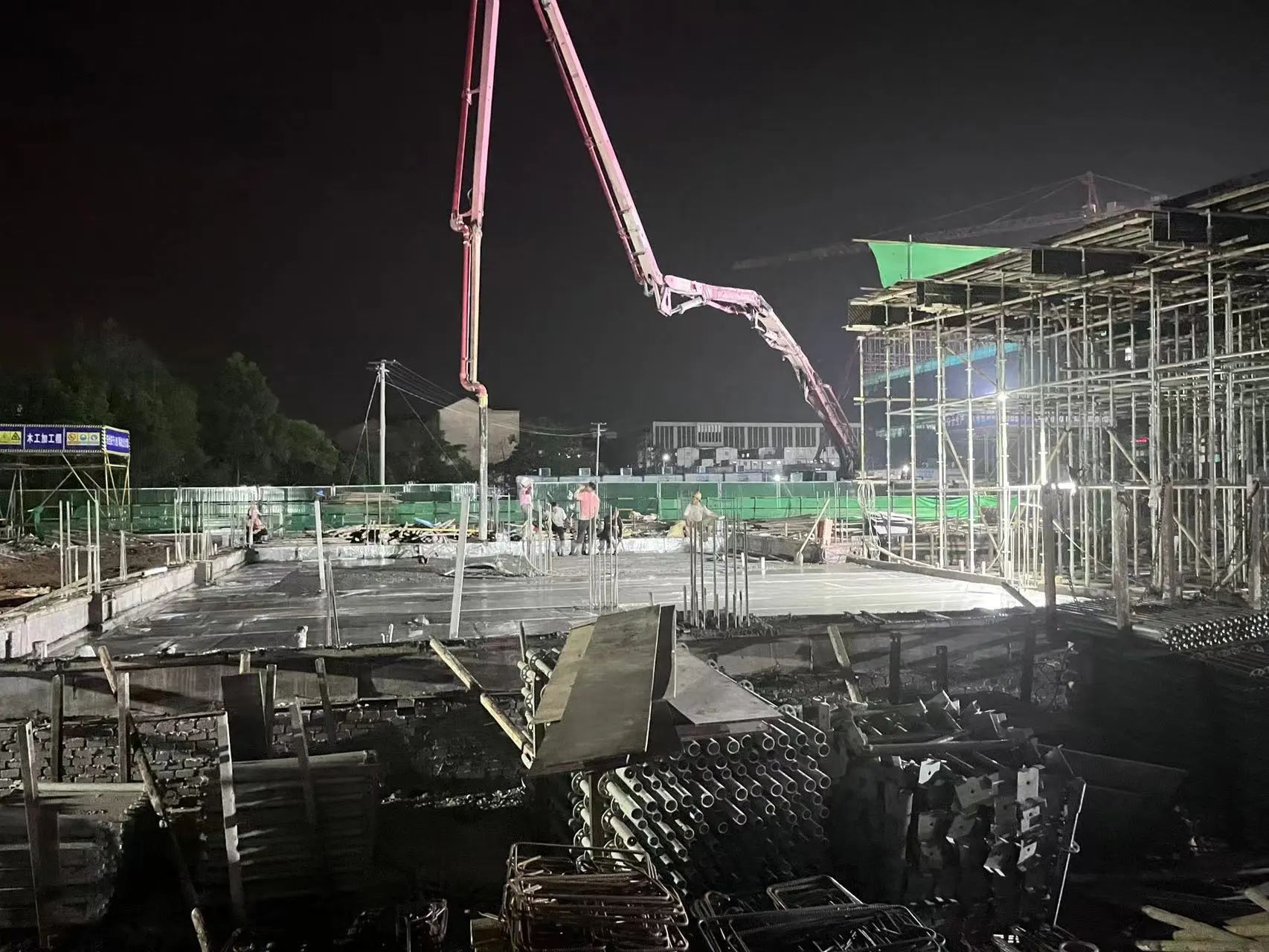

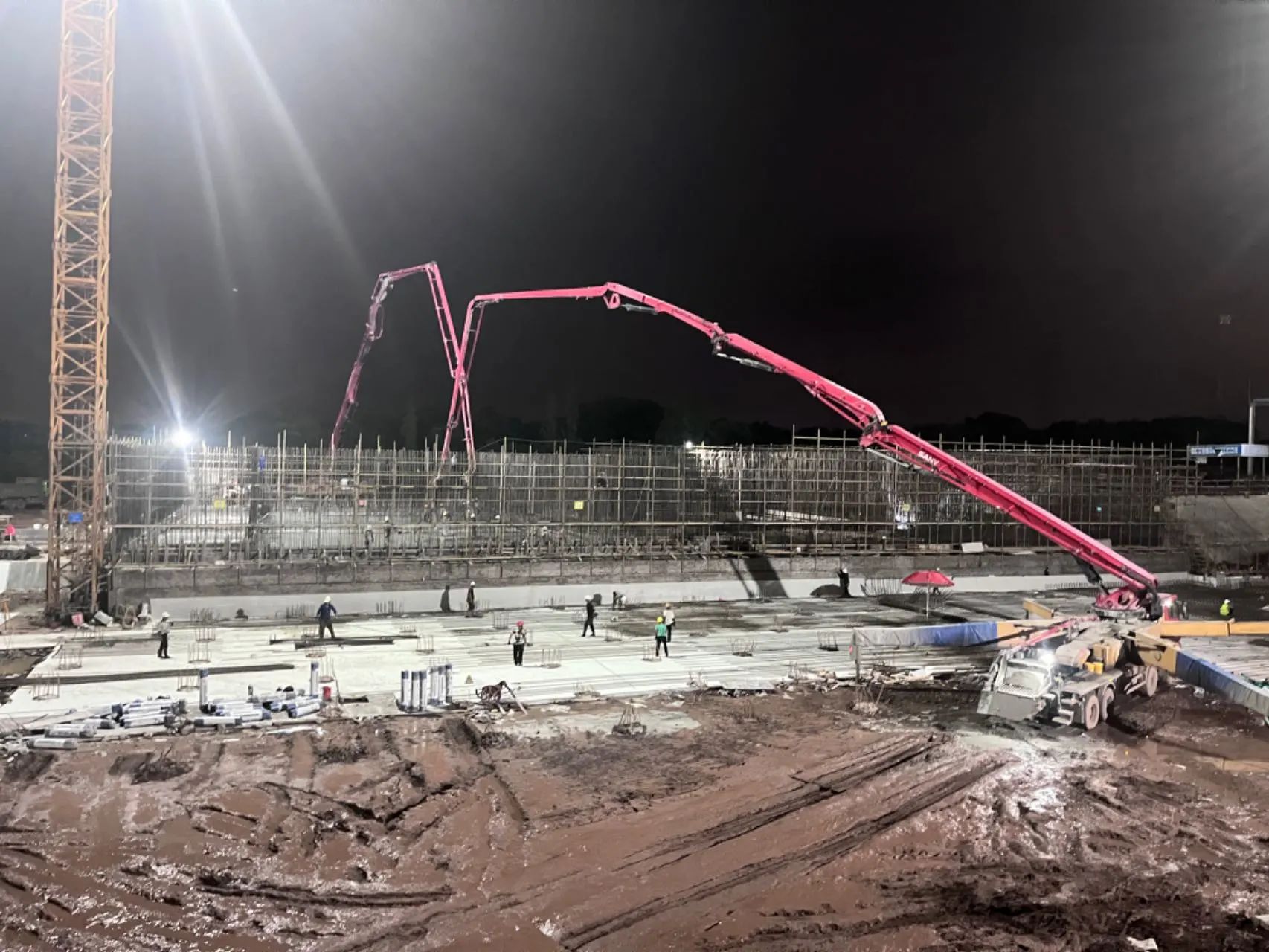

新建高效光伏电池及组件厂房项目有几大特殊性:占地面积大,高达398亩;单体多,共有26个单体建筑且各单体的使用功能不尽相同;工期紧张,合同工期仅195天,因此项目一开工即进入全面抢工阶段。每一天都是在与时间赛跑,不管中秋还是国庆,大家始终坚守在岗位;不管白天还是黑夜,大家始终奋战在一线。

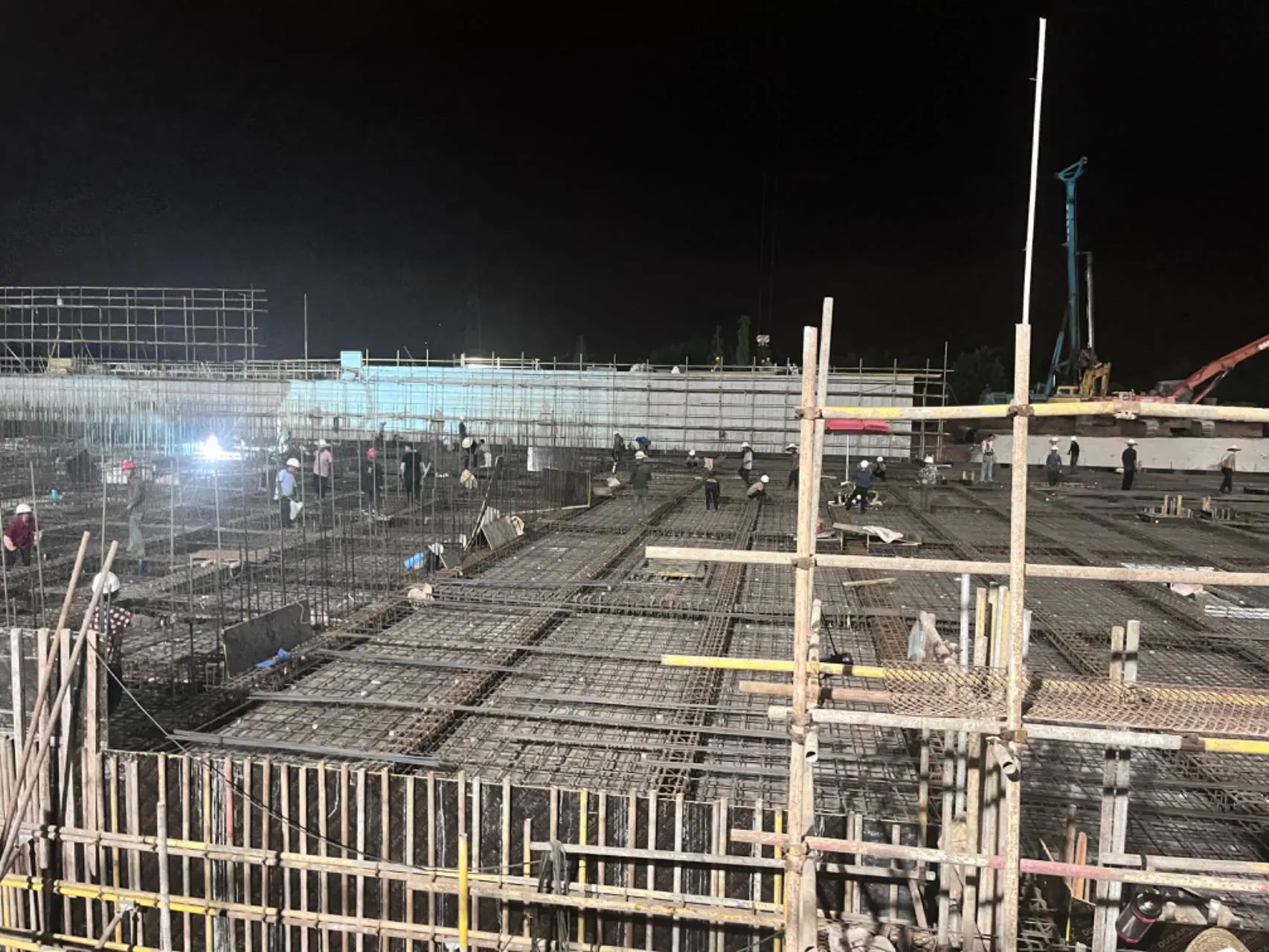

项目初期,工地上黄泥遍布,又逢夏季多台风降雨,导致环境更为恶劣,泥泞难行。大家经常一脚就陷进黄泥里动弹不得,加之项目占地面积大,每天巡视一圈耗时就达一个半小时之久。项目展开面大,存在的各种因素的隐患也较多,质量、安全、进度都需要兼顾,即使巡视如此耗时耗力,大家也任劳任怨地定期巡视,组织现场检查。
光伏厂房建设项目不同于传统房屋建筑类项目,对专业水平的要求较高,为了提升专业技能以便更好地管理项目,在空余时间大家花费了大量时间和精力去查资料、熟悉图纸。但由于项目的复杂性,即使很多东西已经提前考虑谋划,也还是会有意料之外的突发情况,因此大家所耗费的心力都是以往项目所不能比的。
项目的每个节点、每处细节、每个角度,都承载了双圆人精益求精的匠心精神。
重大项目是高质量发展的强劲引擎,是产业迭代的“源头活水”。作为省重大产业项目和市重大招商引资项目,双圆建管对新建高效光伏电池及组件项目给予了高度重视。我们将深入贯彻新发展理念,落实高质量要求,继续与各参建单位精诚合作,积极协同配合,竭尽全力提供全方位、高质量的优质服务保障,努力把项目建成精品工程,为我市新能源产业发展贡献双圆力量。
【项目概况】
新建高效光伏电池及组件厂房项目位于金华市金东区江岭高新智造区,是2023年浙江省“千项万亿”重大项目、金义新区“十个一””重大项目。项目总投资约13.9亿元,用地面积398亩,建筑面积约21.7万平方米,新建1幢电池车间、1幢组件车间、动力站、3个化学品仓库、综合特气站、乙类特气站、1幢办公楼、2幢倒班楼、硅烷站、空分站、洗料车间、成品仓库、原料仓库、门卫用房等其它配套用房及设施。
